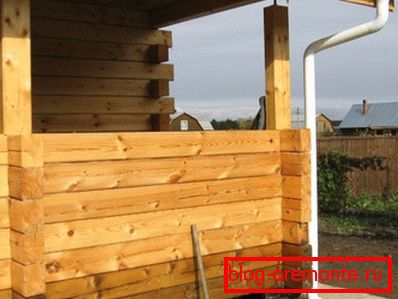

Hiša s podstrešjem iz lesa - od temeljev do strehe
Lesene hiše nimajo starosti, seveda ni bila zgrajena hiša, bila je mogoče popraviti, vendar pa je ideja o ustvarjanju hiš iz lesa, ki je prišla iz globine starosti, pomembna danes in ne bo izgubila svoje vrednosti bodisi v bližnji prihodnosti ali kasneje perspektive. Les pa se uporablja kot gradbeni material, seveda se lahko odločite za gradnjo okvirja, vendar je les bolj zanesljiv in hiše, zgrajene iz nje, stanejo več kot 100 let.

Zakaj ne moremo in njene vrste

Žarek je jedro dnevnika, ki ima dve vrsti površin: ploski ali ovalni zunanji in relief z žlebovi - povezovanje (zgornji in spodnji). Ta vrsta gradbenega materiala se imenuje profilirano.
Obstaja "lahka" verzija lesa, zlepljenega analoga. V tem primeru je praviloma sestavljeno iz štirih plošč, ki so zlepljene skupaj, iz katerih se odstranijo veje, manjša pomanjkljivost pa se izloči s poliranjem. Kot pri katerem koli materialu pa les ni brez pozitivnih in negativnih lastnosti in s tem tudi doma.
Začnimo zgodbo s privlačnimi trenutki:
- Lesena hiša s podstrešjem se nanaša na lahke konstrukcije in ne zahteva trdne monolitne podlage. Izjema je le hiša iz bara s podstrešjem in garažo ter tudi podzemna garaža, saj se lahko obori za običajno garažo v obliki pilotov z žičnico. Temelj bo razpravljal v posebnem poglavju;
- Okoljsko prijaznost bomo pustili pri miru, saj je ta možnost v osnovnem paketu, govorimo o izolaciji (seveda seveda je treba izolirati izolacijo, toda proces se izvaja veliko hitreje, lahko vse naredite sami);
- Načrti hiš iz barov z mansardom omogočajo oblikovanje vsakega načrta hiše, da bi upoštevali praktično vse želje stranke. Poleg tega bo obdobje aktivnega delovanja takšne strukture sorazmerno s kamnito hišo.

Nekaj besed o pomanjkljivostih, čeprav je objektivno, jih je lažje poklicati kot pomanjkljivosti, vendar opozorilni znaki:
- Les je naravni material in se ne odziva dobro na vlago, zato pri nakupu materiala bodite pozorni na naslednje parametre:
- na katerem mestu se nahaja, na odprtem ali pod progo;
- pakirani ali ne;
- vprašajte, kako je bil les posušen (sušenje komore ali naravno).
Vse to je pomembno, saj je dobro posušen les ključ do vašega uspeha;
- Kot večina hiš, hiša iz bara mora stati najmanj eno leto, preden začnete namestiti okna, vrata, izolacijo in delo v notranjosti. Ni važno, kaj ste zgradili: hišo iz 6x6 bara s podstrešjem ali stacionarnim, visokokakovostnim stanovanjskim kompleksom v več nadstropjih, z različnimi podaljški;
- Drevo je treba natočiti in redno, vsaj enkrat letno, na dveh. Rot, lubje hrošči, glive - vsi ti pojavi se odvijajo in se je treba boriti;
- In vendar drevo lepo prižge, zato morate po celotni poti električnih žic skrbeti za požarno varnost, kot tudi na mestih grelnikov (peči, kamini, kotli).
Projekti v mislih in na papirju

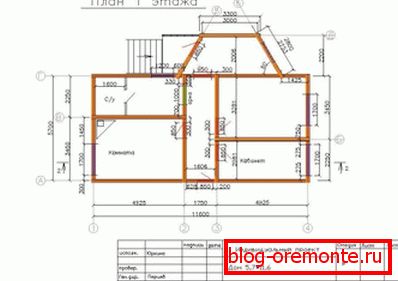

Pred gradnjo hiše je potreben dobro premišljen načrt, ki upošteva vse nianse določenega kraja iz bara s podstrešjem. V tem primeru se izračuna iz prvega premika z lopato do zadnjega žeblja v grebenu strehe.
Upoštevajte tudi čas dela in število delovnih ljudi. Čeprav je resnično, da bi hišo iz bara s podstrešjem z lastnimi rokami potrebovali pomočnike. Optimalna je skupina treh ljudi, čeprav je lahko sestavljena iz velikega števila delavcev.
Nasvet! Potreba po razmišljanju skozi vse, kar je vnaprej, je tudi zaradi dejstva, da se bo hiša krčila za nekaj centimetrov, in to je potrebno.
Manjše spremembe v notranjosti in zunanjosti bodo možne (na primer spremembe oblike rešetke na balkonu ali odprta terasa, spreminjanje oblike notranje stopnice ali oblikovanja peči), spremembe v strukturah sten, predelnih sten in stropov ne bodo več mogoči. In vendar, dokončanje, na primer, skednje do hiše ali garaže je možno tudi po tem, ko se je glavna zgradba skrčila.
In zdaj temelj

Rekli so, ponavljamo: če ne boste naredili podzemnih garaž, delavnic, kleti, potem so kupe vaša izbira.
Na splošno obstajajo možnosti:
- Najenostavnejši so kovinski koluti, ki gredo v tla pod nivojem zamrzovanja tal, se razrezajo na en nivo in žar se varijo s kanala;
- Druga možnost je trdna podlaga pri načrtovanju prostorov pod hišo. V tem primeru so možne tudi armirane betonske plošče, opečne stene in armiranobetonski monolit. Najpomembnejše je, da se držijo hidro-zaščitnih ukrepov;
- In tretja možnost - temelj za majhne hiše ali počitniške hišice. Na primer, hiša iz 4x6 lesa s podstrešjem se lahko zgodi tudi na trdni armiranobetonski plošči. In to bo igrala vloga podlage in osnove za peč ali kamin.

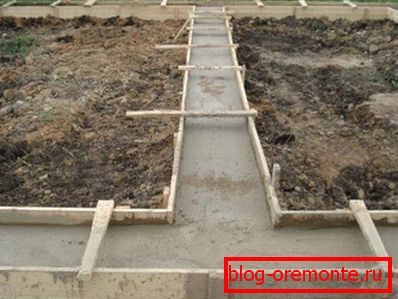

Ponujamo vam analizo izdelave enega od precej preprostih temeljev - traku monolit (brez kleti).
V tem primeru je nastal:
- Kopanje jarkov na stopnjo zamrzovanja tal, lopate z dvema bajonetama, okoli oboda prihodnje strukture. Kanal mora biti ravni, spodaj in na straneh;
- Namestitev blazine ruševin in peska. Na tej stopnji je tudi blazina izravnana na dnu jarka. Da bi to storili, potem ko so zaspali ruševine in pesek, se plasti prelijejo z vodo. Pesek napolni vse razpoke in leži precej ravno v vodoravni ravnini;
- Nato je nameščeno oplaščenje. Tukaj lahko uporabite večplastno vezan les, strukturo robnih plošč s podstavki, ščitniki, glavna stvar je, da je višina konstrukcije 35-40 cm nad tlemi;
Nasvet! Če ste kupili vezane plošče za grobo tla, se bo popolnoma izkazal pri gradnji opažev. Po uporabi se lahko brušijo in ponovno uporabijo, vendar za predvideni namen.

- Nato je armature z debelino 10-12 mm nastavljeno na več nadstropjih od 2 in več s tlemi od 50 cm do 1 metra. Vsako nadstropje mora imeti vsaj dve vzdolžni trakovi in prečni, vsak meter. Bodite prepričani, da bi morali biti na vogalih krepitev konstrukcij v obliki L-oblikovanih palic, s pritrditvijo na vzdolžno armaturo za en meter. Neposredno povezovanje se opravi z varjenjem ali žico;
- Zdaj pa se vse lahko zlije z raztopino v razmerju 1: 3, kjer vzamete 3 dele peska v 1 del cementa in izberete vodo tako, da je raztopina v gostem stanju kašice. Blagovna znamka cementa ni nižja od M-400.
Praktično opazovanje! Veliko je treba narediti na traku temeljev rešitve, brez betonskega mešalnika pa ne moremo storiti. Poleg tega je zaželeno, da v tej fazi pritegnete največje število ljudi, seveda lahko kupite tudi pripravljeno rešitev in jo postavite čez nekaj ur in jo zataknete. Najpomembneje pa je, da je raztopina postavljena v sloje v plasteh 10-15 cm z obveznim tampioniranjem.
Če niste uspeli v enem premiku, in več kot 8 ur je minilo od trenutka zadnje namestitve do naslednjega, potem boste morali počakati. In čakanje bo trajalo en teden, dokler ne bo prejšnja rešitev. Od trenutka prelivanja do začetka postavitve zidov je potreben premor od 2 do 3 tedne, ravno zato, ker je fundacija potrebna.
Pojdi do sten

Kot pri vsaki konstrukciji je lepota zidanja odvisna od prvega sloja, lahko pa je podstrešje lesa lepo le, če je prva krona pravilno nameščena.
Tehnologija prve krone in kasneje se izvede tako:
- Na enakomerno plast temeljev se bitumen polije, segreva v tekoče stanje, strešni material pa je položen za 30 cm več od širine temeljev. Ta postopek se ponovi že drugič;
- Potem, na končani pogačici, je obloga za oblogo, namočena z antiseptiki in sestavami proti vžigu, togo pritrjena vzdolž celotnega oboda hiše. Na to ploščo je pritrjen oder, ki bo odvečne tekočine preusmeril iz sten zgradbe;
- Prvi les je pritrjen na isti plošči, ki je tudi impregnirana z istimi spojinami in z istimi cilji. Povezava lesa med seboj se pojavi glede na vrsto konice v utor, za katerega se konica obdeluje lesa, pri čemer se stranski pritrditev pregrad je izvedla s trapezoidnim klinom, ki se imenuje dovetail. Vsaka plast je položena v jutranje izolacijo;
Za vaše podatke! Verjamemo, da priključni koniček v utoru ni potreben za polaganje grelca, vendar praksa kaže nasprotno. Sčasoma je drevo nekoliko deformirano, lahko spojine rahlo, toda razpršijo, pusti prehod za mraz.
Če greš hišo, to ni tako slabo. In če vprašanje segrevanja ni takoj, potem je zaželeno, da še vedno ležite izolacijo v teh spojinah.

- Krone so medsebojno povezani z lesenimi količki, imenovani zatiči, ki se skozi vsak meter merijo v žarek.
Bodite pozorni! V literaturi boste našli informacije, da se luže poganjajo v 3-5 ali več hlodov, obstajajo znane možnosti, ko je bila celotna stena fiksirana z zatiči. Toda ta poklic je precej težko, zato je lažje delati s 30 cm produkti in jih voziti v 2 žarke.

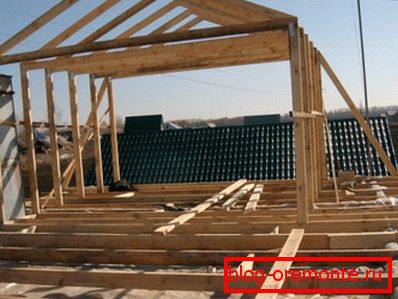

O strehi

Če potrebujete podstrešje iz lesa, je že jasno, da bo streha dvakratna, na ploščadi pa ima balkon in okna. V tem primeru je okvir izdelan iz špirovcev in zabojnikov, ki je tesno pritrjen na električno ploščo. Mauerlat je pritrjen na krono s kovinskimi sponkami.
Podstrešje je narejeno iz lesa z lastnimi rokami, čeprav je za podstrešje mogoče uporabiti različice okvirja z obvezno izolacijo. Izolacija je predmet vseh in nadstropij ene in pol nadstropja (ali stropa prvega nadstropja) in streho podstrešja in stene.
Opomba! Podstrešje je bolje storiti s tehnologijo sendviča: najprej je toplo, drugič, kateri koli del je zamenljiv, tretjič, cena pihalov bo nižja.
Na koncu
Obdobje enonadstropnih stavb se v zgodovini zmanjšuje, že podstrešje spada v kategorijo gospodarskega razreda (preberite tudi članek Projekti hiš iz barja s podstrešjem: kako izbrati najprimernejše za vas). Video v tem članku je pripravil vizualno zajetje teme.
