Temperatura za konkretno delo: optimalne vrednosti za - Blog o popravilu

Temperatura za konkretno delo: optimalne vrednosti za

18-02-2018
Gradbeništvo

Glavna težava, ki spremlja delo pri betoniranju pozimi, je nizka temperatura. Kot izhod lahko razmislite o uporabi posebnega materiala, uporabi dodatkov proti zmrzovanju, električnemu ogrevanju in drugim sodobnim trikovam.

Vsaka od možnosti je dobra na svoj način. Toda samo pravilno izbrana tehnologija bo pripomogla k izvedbi konkretnega dela pri nizkih temperaturah brez izgube kakovosti.

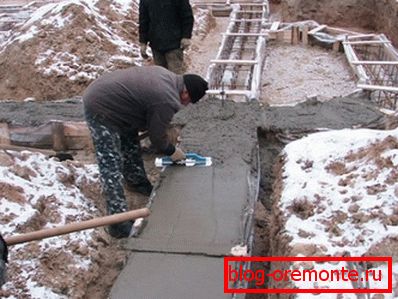

Pogosto mora biti konkretno delo opravljeno pozimi.

Temperaturni pogoji

Betonirana površina se zniža in strdi hitreje, topleje in suho okoli.

Kaj preprečuje prehlad

Pozimi ni le hladno, ampak tudi prekomerna vlaga, kar upočasni proces utrjevanja.

Tu so glavni dejavniki, ki negativno vplivajo na proces.

  1. Cementna hidratacija upočasni, do popolne stopnje utrjevanja in strjevanja betonskega izdelka.
  2. Voda, nujno prisotna v mešanici, zamrzne, uničuje strukturo materiala.
  3. Vlaga v zunanjem zraku v visoki koncentracijiupočasni zamrznitev. Čas za izgradnjo moči v tem primeru je znatno povečan.

Optimalni pogoji

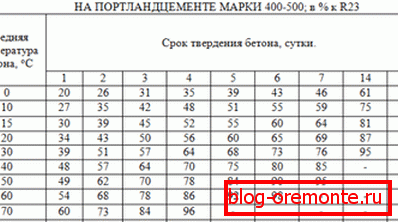

Pogoji strjevanja betona pri različnih temperaturah.

Z nastankom zimske sezone se gradbena dela ne ustavijo.

Glede na pogoje lahko temperatura pri betoniranju prispeva k temu, da ne moti ali ne posega v postopek.

  1. Ko je način od 0? do +10? hidracija opazno upočasni. V povprečju je postopek sušenja do 70% do 4 tedne.
  2. Ali je temperatura nad +11? nekoliko pospešuje utrjevanje, vendar v tem primeru daleč od norme.
  3. Ugodna je temperatura +20 °, potem ne morete izvajati dodatnih operacij, da bi pospešili niz moči.

Bodite pozorni! Standard, ki ga določajo regulativni dokumenti, se šteje za popolno hidratacijo materiala v 28 dneh. Za doseganje 70-odstotne moči z ugodnimi dejavniki zadostuje 10-12 dni.

Voda kot nujnost

Cementna hidratacija brez prisotnosti vode je nemogoča. Deluje kot potreben sestavni del, ki pomaga pri nastanku cementnega kamna. V času zorenja voda mora biti v stiku s cementom.

Temperatura pod 0? velja za kritično.

V tem času tekočina začne zamrzniti, razširiti in uničiti strukturo materiala. Poleg tega je nekaj ciklov zamrzovanja in odmrzovanja nezaželeno. V tem primeru se strukturne vezi počasi intenzivneje razbijejo in končno popolnoma uničijo končano strukturo.

Značilnosti dela v zimskem času

Ogrevanje zgradbe s pomočjo teplyak.

Upoštevajte vse odtenke in morebitne težave, ki izhajajo iz negativne temperature okolice. Glavna naloga je, da voda v raztopini ostane zamrznjena. Težava je še toliko bolj nujna, če delate s svojimi rokami in opremljate svoje življenje.

Naj poleti dolgo čakajo, se boste morali prilagoditi na zelo neugodne razmere.

  1. Za beton lahko uporabite dodatke proti zmrzovanju (PMD).
  2. V nekaterih primerih pomaga pri prekrivanju vlita površina PVC s folijo ali valjano izolacijo.

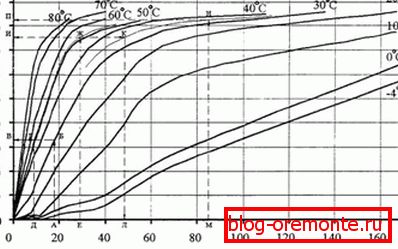

Čas ogrevanja betona, ki temelji na temperaturi zraka.
  1. Električno ogrevanje betonskih konstrukcij dobro deluje.
  2. Začasne konstrukcije so postavljene na betoniranih območjih in ogrevanje s toplotno pištolo.
  3. Pogosto cementno zmes pripravimo na ogrevani vodi. Pozitivna temperatura, ki se ohranja med gnetenjem, bo dala dober rezultat. Še posebej, če je beton izoliran od zmrzali na enega od zgoraj navedenih načinov.

Bodite pozorni! Med obsežnimi inštalacijskimi deli se drage tehnike zaradi visokih stroškov vedno ne uporabljajo. Pogosto navodilo prepoveduje uporabo električnih grelnikov. Torej morate izbrati najboljšo možnost za vaš primer.

Osnovna pravila in predpisi

Načini za zaščito mešanice.
  1. Z dobro izbrano toplotno ravnovesje končne mešanice suhe polnila, ki ne vsebujejo zaledenitve, v neogrevanem stanju napolnimo v betonski mešalnik.
  2. Temperatura mešanice na izhodu iz mešalnika za Portland cement (vključno pozzolanic), žlindre Portland cement pod 600 razredov naj bo +35 °.
  3. Za razrede nad 600 in hitro utrjevanje analogi, temperaturni trak +30 °, za aluminijev oksid +25?.
  4. Čas prevažanja in polaganja toplotne mešanice cementa ne sme presegati časa, preden beton začne nastavljati.
  5. Temperatura betonske mešanice, položene v opažu do začetka ogrevanja ali staranja, ne sme biti pod + 5? (pri uporabi betona s komponentami proti zmrzovanju). Pri toplotni obdelavi je opazen način, ki ni pod + 2?
  6. Beton se neprekinjeno vlije, med prisilnim odmikom je prekrit s filmom ali ogrevan.

Bodite pozorni! Regulatorni pogoji se upoštevajo pri izvedbi konkretnega dela in temperatura zraka okoli ni nižja od +5? Začasno segrevanje nad strukturo pripomore k dviganju na želeno raven.

  1. Beton brez aditivov proti zmrzovanju v času zamrzovanja mora pridobiti trdnost 50%, 40% in 30% za razrede B-12.5; B-15 / B-22,5 in B-30 / B-40. Za tiste, ki so nagnjeni k občasnemu zamrznitvi in ​​odmrzovanju po ohranjanju struktur, je meja moči, ne glede na konkretni razred, 80%.
  2. Raztopina z dodatki proti zmrzovanju mora doseči moč 30%, 25% in 20% za razrede B-15, B-22.5 in B-30, v času zamrzovanja.
  3. Če je razlika v temperaturi med položenim betonom in zunanjim zrakom več kot 25 °, je pokrita struktura z odstranjenim oplaščenjem.

Delo na permafrostnih tleh

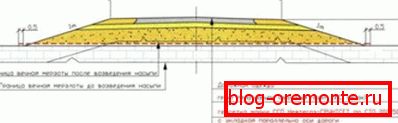

Zaščita betona v pogojih podtalnice.

Posebej je treba opozoriti, da je priporočljivo, da se ravnanje z betonskimi mešanicami na tleh v regijah s permafrostom izvaja v skladu z normami.

Prav tako se upošteva učinek na hlajenje litih ostrih vplivov vetra in temperature.

  1. Pri izbiri sestave zmesi bo treba upoštevati vpliv povezanih komponent na obnašanje cementa. Pomembna je tudi sezona dostave, čas skladiščenja v skladiščih.
  2. Vgradnja betonskih konstrukcij v določenih regijah, ki nastanejo, ko tla ustrezajo načrtu.
  3. Podlaga, pripravljena za prelivanje, je zaščitena pred odmrzovanjem poleti in z zmrzovanjem v zimskem času.
Toplotna izolacija temeljev betona s folijo.
  1. Pri polaganju neposredno na permafrost temperatura betonske raztopine ne sme biti nad +10 °. To se izračuna z izračuni toplotnega inženirstva, ki preprečujejo taljenje tal.
  2. Če je potrebno, polaganje mešanice s temperaturo nad +10? z zadrževanjem na način termosa ali elektro ogrevanja postane blazina.

Je toplotno izolacijska peščena plast s pozitivno temperaturo. Pesek ram in počakajte na zamrzovanje.

Na njej se vlije še ena plast peska, položi se hidroizolacija in se vlije z betonom. Debelina izolacijske blazine je odvisna od proizvodnega projekta.

  1. Za pospešitev strjevanja raztopine se pogosto uporabljajo komponente proti zmrzovanju in pospeševalci strjevanja. Njihovo število ne bi smelo povzročiti odmrzovanja talne osnove.
  2. Sedanji opaž in hidroizolacijski sloj izključujeta prenos soli iz betonske strukture v tla iz permafroze. Betoniranje je dovoljeno z velikim deležem komponent antifriza.

Verjetne posledice betona v zimskem času

Zgornji sloj ni strjen, beton lahko zmrzne.

Zdi se, da je razvijalec začel delati zgodaj jeseni, v upanju, da ga bo dokončal pred zmrzaljo. Toda mraz je prišel prej kot je bilo načrtovano, betonske strukture pa so že vlije, vendar niso dosegle potrebne moči.

Lastnik, ki je skrbno preučil podatke o tem, na kakšni temperaturi lahko delate z betonom, doživlja rahlo šok in zmedo. Ampak ne smete skrbeti, saj se le-to ne ustavi. Ko se pojavi odmrznitev, se postopek zamrznitve nadaljuje v standardnem načinu.

Strokovnjaki pojasnjujejo, da z začasno zmanjšanjem temperature zraka zamrzne le tanka površinska plast betona. Zmogljiva osnovna plošča ali strop ne bo poškodovan, dizajn ne bo utrpel nepopravljive škode. Najhujša stvar, ki čakajo graditelja, je odvajanje tanke zgornje plasti, ki jo je mogoče kadar koli obnoviti.

Zakaj trpi le zunanja lupina

  1. Sveža betonska mešanica je izotermičen. To pomeni, faze reakcije interakcije vode s cementom in drugimi sestavinami. Kot rezultat, sprosti se toplota, ki ogreje večino strukture.
  2. Prisotnost opažev ima tudi pomembno, izolacijsko vlogo. Površinska plast, čeprav zamrzne, ščiti vse ostalo.
  3. Od vseh sestavin konkretne mase vode je najbolj lahek. Zato se zgodi v zgornjo plast bloka, ki se koncentrira v presežek. Kot rezultat - kristalizacija, širitev in uničenje lupine kleti, plošč in drugih stvari.

Če je beton zamrznjen

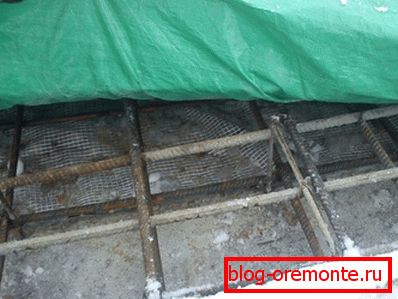

Na fotografiji je zavetje iz betonskega filma.

To se je zgodilo in vaše ustvarjanje je bilo kljub temu izpostavljeno nenamerno nenadnim zgodnjim zmrzalom, pri čemer ni bilo časa, da se pravilno utrdi.

  1. Kupite v strojni opremi PVC folijo. Material je dostopna cena, vendar dobite veliko koristi. Pokrijte ga z betonskimi elementi, pritiskom na robove kamnov. Če za odtok ni upanja, pustite gradnjo do pomladi. Tako boste vse rešili tako, da boste donirali le tanko plastjo.
  2. Nekritirani beton pade do pomladi več. Sneženje na njej bo pospešilo proces kristalizacije vode in uničilo material. Nekaj ​​ciklov odmrzovanja in zamrzovanja negativno vpliva na sadove vašega dela.
  3. Če spomladi najdete luske, jih pazite s čopičem ali čopičem. Za glavni del ne skrbi, je v redu. Ampak samo povrnite površino z ometanjem. Beton bo hitreje dosegel "um", topleje bo na ulici.

Metoda hladnega betona

Dodatek proti zmrzovanju.

Ta metoda se zdaj pogosto uporablja pri gradnji velikih površin, letališč, cest. Načelo je dodati natrijev klorid in kalcijev klorid v mešanico proti zmrzovanju.

Aditivi močno znižajo zmrzovalni prag vode.

  1. Kalcijev klorid zmanjša čas, potreben za nastavitev sestave, medtem ko druge sestavine plastificirajo mešanico, kar olajša postavitev.
  2. Sol se pomeša z betonsko maso v obliki vodnih raztopin. Njihova koncentracija se izračuna po tabelah.
  3. Zasnova dobi potrebno moč za mesec za 50%, tri mesece - za 100%.
Dodatek za odmerjanje.
  1. Pri pozitivni temperaturi ni priporočljivo delovati s takšno mešanico zaradi prehitre nastavitve. Priporočljivo je uporabljati material pozimi, vendar je nezaželeno delo, ko je zmrzal pod -20?.
  2. V nasprotju s konvencionalnimi formulacijami je ta vrsta manj trpežna in trpežna, tehnične značilnosti so nekoliko slabše, vendar zadovoljive.

Zaključek

Huda podnebna ali prisilna gradbena dela pri nizkih temperaturah ne smejo biti zaskrbljujoče. Pristojni izračun, ustrezno izbrani dodatki in tehnologije bodo pomagali pri soočanju z nalogo. Več teme bo razkrilo videoposnetek v tem članku.
